Анализ тренда этапов проекта (вех проекта)
Анализ тренда этапов проекта (вех проекта) – это метод наблюдения за проектом, за его временным отставанием или опережением. Метод позволяет обнаружить отклонения на ранних стадиях и принять соответствующие меры по улучшению ситуации. Метод построен на анализе состояния вех, текущее и запланированное. Каждая веха имеет установленный срок выполнения, запланированный на этапе планирования проекта. Это время и есть отправная точка регулярной сверки. По завершению вехи ответственные отчитывается руководителю проекта о проделанной работе. В отчете должны быть ответы на следующие вопросы:
•Что сделано?
•Что нужно еще сделать для завершения вехи?
•Успели ли в срок?
Наиболее часто для визуализации используют графическое отображение анализа тренда вех.

По горизонтали: периоды предоставления отчетности, например, каждую неделю. По вертикале: такая же шкала, с отметками вех. Отметка вех при X=0, соответствует запланированным показателям вех на этапе старта проекта.
Биссектриса – обозначает положение достигнутых вех.

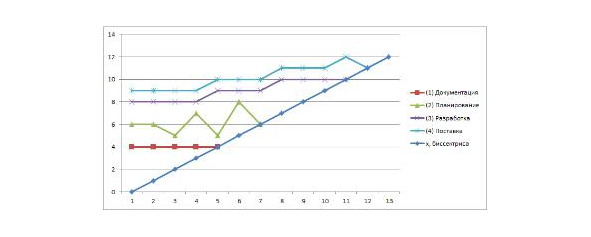

В отчетный период диаграмма обновляется и анализируется. На диаграмму заносятся новые прогнозные сроки по завершению вех. Для каждой вехи получаем линию (кривую) тренда. Достигла биссектрисы, закончилась.
Идеальное состояние, когда линия четко идет без изменений по оси Y.
Отклонения по вертикале (отклонение прогнозируемого срока от первоначально запланированного):
Вверх: отставание по срокам
Вниз: опережение графика
